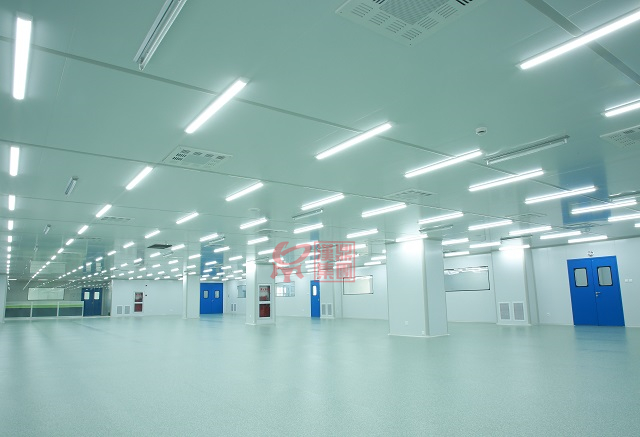

国家对于医疗器械有着严格的分类,三类医疗器械,不清洗零部件的加工,末道清洗组装、初包装及其封口,应在不低于万级的净化车间进行。上文已经简单阐述过医疗导管净化车间的设计思路和建设,本文我们同样以案例形式,聊聊医疗导管净化车间建设中的电力照明设计及施工。
项目位于东莞,建筑为框架结构,共九楼,项目位于六楼,层高4.6米,施工面积约2900平方米,主体为静态万级净化车间和少部分十万级净化车间。设计施工内容包括电力配电系统包括暖通空调设备配电以及照明配电系统等。
电力设计
1. 本建筑采用AC220/380V,50HZ,三项五线制配电系统,接地形式采用TN-S系统,要求中性线(PE)绝对分开并相互绝缘,电源由建筑内变电所引来;
2. 室内墙上安装的控制按钮均采用嵌入安装的方式;
3. 电气设备、管线暗装时,须与土建专业密切配合,提前施作;
4. 有洁净要求的房间,电气管线管口及安装在墙上的各种电气设备与墙体接缝处应有可靠的密封措施,洁净房间的灯具的顶面应紧靠建筑顶板,不得有缝隙,以免积灰;
5. 前面已标注的电缆、电线和管径的配电线路,经T接货连接后不标注的电缆、管线和管径与前一级相同;
6. 在电缆桥架上敷设的电缆在进入和引出桥架时,需穿镀锌钢管、金属蛇皮管、挠性金属套管、配线槽或YJV-0.6/1KV电缆穿镀锌铜管管径;
7. 明装配电箱出线回路较多者,从配电箱至上部水平桥架垂直敷设一条带盖板槽式电缆桥架,且此桥架水平敷设的电缆桥架相连接。
照明设计
1. 设计方案配置正常照明和应急照明,应急照明作为正常照明的一部分,在单个应急照明灯具上装UPS电源,其持续供电时间不少于60分钟;
2. 净化车间照度标准为300Lux,辅助房设计标准诶250Lux;
3. 疏散标识等安装在门框上方时,安装高度为底边距门框上方100㎜,安装在走道侧壁时,安装高度为底边距地500㎜;
4. 照明途中为标注的照明支线采用BVR-450/750V铜芯塑料线;
5. 引至照明灯具的导线均为3根,其中一根为PE线,至单联单控开关的导线为2根,单联双控开关的导线为3根,至三联单控开关的导线为4根。
接地系统
1. 低压配电的接地形式采用TN-S系统;
2. 用电、配电、控制设备的金属外壳,金属电缆桥架、金属、构架、金属灯具的外壳必须与保护线可靠连接,同时和变电所接地线相连接,以保障操作安全,在钢管与钢管连接处和钢管与接线盒连接处,均需用直径不小于6㎜的圆钢作跨接线焊接;
3. 每两段电缆桥架间的连接处用不小于6pingfangmi6de软编织铜线跨接;
4. 所有建筑均需做总等电位联结,做法是将所有进出建筑物的金属管道、电缆的X装层等均应就近采用40*4镀锌扁钢或BV-1x25mm同防雷的BR4相连;
设备安装与施工
1. 水平电缆桥架接至敷设的电缆,每隔2米应用尼龙卡带绑线或金属卡子进行固定,垂直在桥架内敷设的电缆,应每隔1.5米~2米固定一次,所有电缆桥架、线槽的安装路径及高度,施工现场可根据现场情况作适当调整,避免返工;
2. 穿防火隔墙和楼板的桥架、管线等,当施工完毕后,应采用防火堵料封堵;
3. 常用低压配电设备中落地式配电箱设备安装必须做槽钢、角钢底座或做砖头、混凝土合座,高度150㎜
4. 电气设备和其线路的金属安装支架及连接件,除镀锌管外,均应涂一道红丹漆,两道漆面;
5. 排管敷设在混凝土内时,相邻管之间的净距离应大于25㎜,暗敷在墙内或混凝土内,里表面净距离应不小于15㎜,砖墙剔槽敷设时,必须用强度不小于100号的水泥砂浆抹平;
6. 水泵、风机、空调机等设备进线口的具体位置以设备专业图纸为准;
7. 明配线等穿越建筑物的伸缩缝、沉降缝时,应在跨越两侧将导线固定中建留出适当裕度;
8. 电缆桥架、金属线槽水平敷设时,其支臂或吊架的距离,支线段一般为1.5米至3米,在始末端0.2米处及走向改变或转角处应家装吊装支架,保证在所有的电缆敷设完毕后,挠度与跨距之比不大于1∶200;
9. 电缆桥架、线槽垂直敷设时,应至少每隔3米固定点间的线槽连接点不得多于一个;
10. 在门边安装的照明开关,一般安装在距离门框150毫米处,有多个开关时,则依次排列,开关位置与灯位对应,同一建筑内开关的通断位置应相同;
11. 电气设备、槽线暗装时,须与土建专业密切配合。
